Vialidad
Vialidad Provincial avanza con la mejora de caminos rurales en toda la provincia
/https://eldebatecdn.eleco.com.ar/media/2025/08/vialidad.jpg)

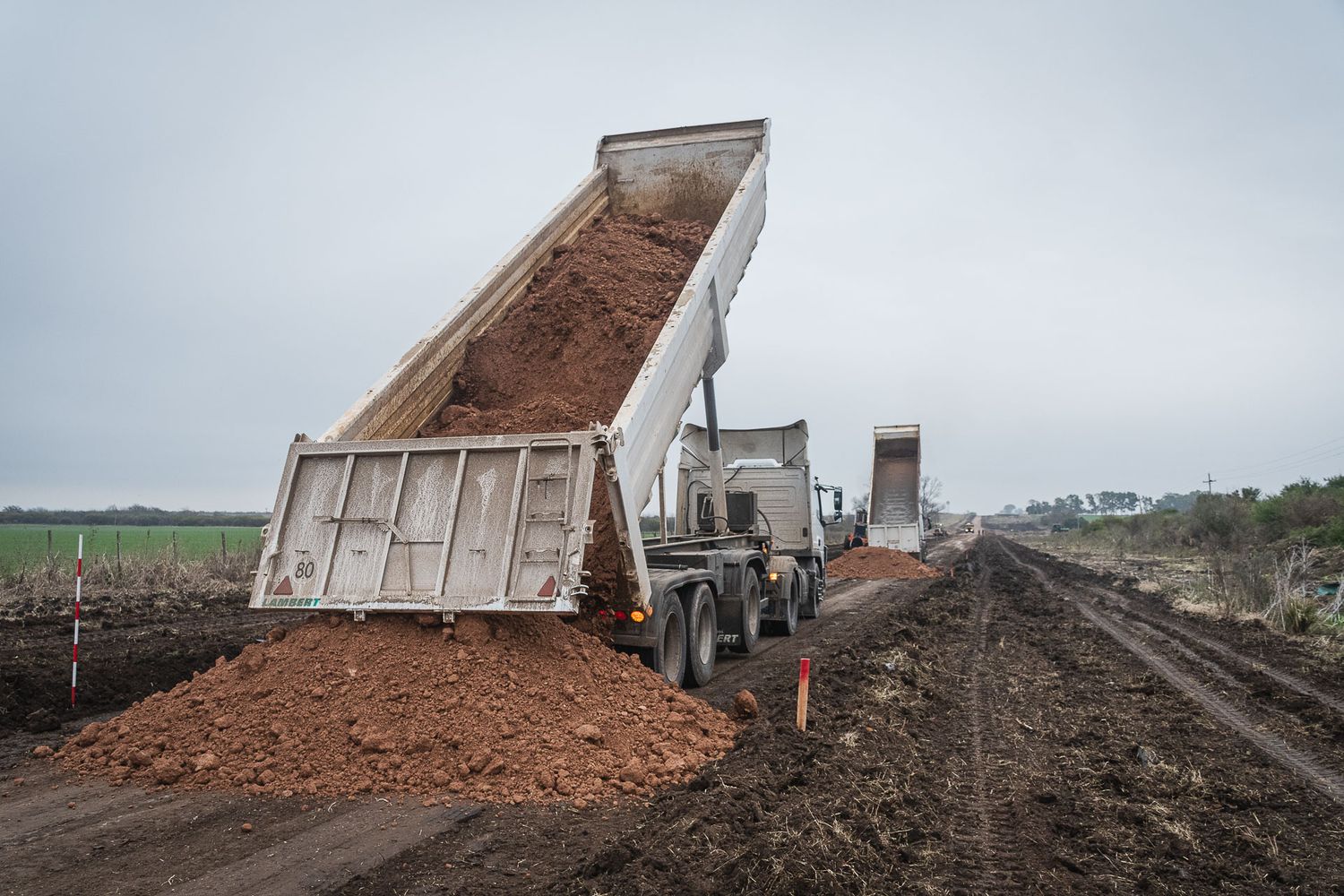

Con el objetivo de garantizar la salida de la producción y mejorar la transitabilidad de vecinos y productores, Vialidad Provincial continúa ejecutando obras de mantenimiento y reconstrucción de caminos rurales en diferentes puntos de Entre Ríos. En total, se destinan 45.506 m³ de broza y 45.122 m³ de ripio, en el marco de un plan impulsado por el gobernador Rogelio Frigerio.
Las tareas se organizan en seis regiones y buscan asegurar la circulación aún en días de lluvia, beneficiando tanto a la comunidad educativa como a familias y productores. Hasta el momento, se concluyeron trabajos en siete departamentos, seis se encuentran en plena ejecución y tres están próximos a iniciar.
Región I
- Federal: reconstrucción de la RP Nº5 (Federal–RP Nº28), con 2.764 m³ de suelo calcáreo y 3.524 m³ de ripio.
- Feliciano: en ejecución la reposición de ripio en la RP Nº28 (Feliciano–Río Guayquiraró), con 3.691 m³ de ripio; avance del 23%.
- La Paz: a iniciar la reconstrucción del acceso a Ombú desde la RP Nº1, con 3.208 m³ de broza y 4.133 m³ de ripio.
Región II
- Concordia: en ejecución la reconstrucción de la RP Nº28 (RN Nº14–Río Gualeguay), con 2.433 m³ de suelo calcáreo y 3.019 m³ de ripio.
- Federación: finalizada la reposición de 6.559 m³ de ripio en la RP Nº5 (Mandisoví–Atencio al Este).
- San Salvador: concluida la obra en la RP Nº29 (Cañada Grande–Arroyo El Palmar), con 3.048 m³ de broza y ripio.
Región IV
- Villaguay: avanza la reconstrucción de la RP Nº38 (RP Nº20–Planta Transformadora), con 4.602 m³ de suelo calcáreo y 2.954 m³ de ripio; avance del 28,83%.
- Tala: a iniciar la reconstrucción de la RP Nº15 (Rosario del Tala–Sauce Norte Las Guachas), con 1.773 m³ de broza y 2.769 m³ de ripio.
- Colón: finalizado el acceso a Colonia La Suiza (RN Nº130–puente sobre Río Gualeguaychú), con 5.143 m³ de suelo calcáreo y 2.476 m³ de ripio.
Región V
- Uruguay: concluidos dos tramos de la Ruta J, con 1.856 m³ de broza y 1.228 m³ de ripio.
- Islas: mejoras en rutas provinciales Nº45 y Nº46 con 1.080 m³ de ripio.
- Gualeguaychú: en ejecución la reconstrucción del enripiado de la RP Nº42 (RP Nº136–Arroyo Isleta), con 6.233 m³ de broza y 3.001 m³ de ripio.
Región VI
- Diamante: finalizado el camino que une General Ramírez con RP Nº11 (Isletas y Costa Grande), con 1.396 m³ de suelo calcáreo y 3.592 m³ de ripio.
- Victoria y Nogoyá: en ejecución el camino a Tres Esquinas (RP Nº11–Aranguren) con 3.221 m³ de broza y 1.879 m³ de ripio, y la RP Nº13 (RN Nº12–Paraje La Ilusión) con 4.504 m³ de broza y 2.169 m³ de ripio.
- Gualeguay: previsto el inicio de la reconstrucción parcial del acceso a González Calderón (RN Nº12), con 5.325 m³ de suelo calcáreo.
Con este plan integral, Vialidad Provincial busca reforzar la infraestructura rural y acompañar a productores, vecinos y comunidades educativas, garantizando mejores condiciones de conectividad en toda la provincia
